重载无人机开辟深山“空中运输走廊”为助力项目建设设提速增效

发布日期: 2026- 08- 18    信息来源: 西藏公司   作者: 顿珠次仁   摄影作者:顿珠次仁 字号:[ ]

金沙江上游川藏交界深山峡谷之中,水电九局西藏金沙江上游波罗水电站场内施工供电EPC总承包工程施工现场一派繁忙。项目团队创新运用重载无人机开展物料空中转运,攻克高山陡坡物资运输难题,以智能化施工手段保障高原山区电力线路建设高效推进。

该项目为波罗水电站主体工程稳定供电的核心配套工程,新建10kV供电线路总长度16.949公里,包含架空线路16.549公里、电缆线路0.4公里。线路架设形式丰富,覆盖单回路、双回路、三回路、四回路多种敷设方式,线路布局复杂、施工标准严苛,建成后将为波罗水电站主体施工开展提供坚实可靠的电力保障。

工程全线坐落于深山峡谷区域,沿线山势陡峭、沟壑纵横,多处铁塔基位距离现有公路最远超过3公里,山体地形险峻狭窄,骡马等传统运输工具难以抵达部分山顶作业点位。长期以来,高山塔材、砂石、线缆等物料转运成为制约线路施工推进的突出瓶颈。

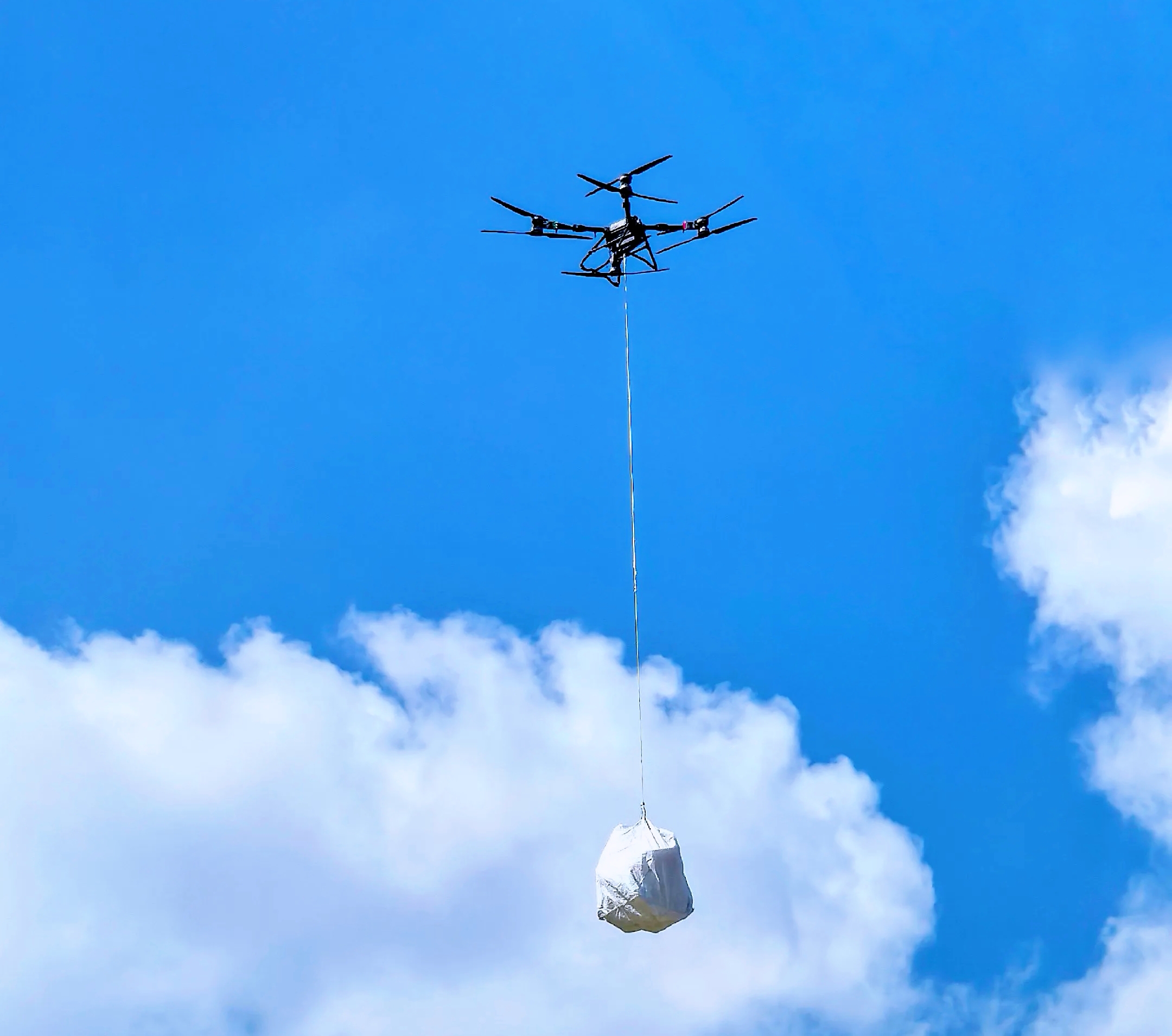

面对复杂施工环境,项目部主动优化施工方案,启用重载无人机开展物料吊装作业,在崇山峻岭间搭建起灵活高效的空中运输通道。投入使用的重载无人机单机单次载重160斤,每小时可完成8趟吊运作业,单日物料输送能力可达6.4吨,单台无人机运输运力等效5匹骡马,综合施工效率较传统方式提升6倍。无人机机动灵活、地形适应性强,不受密林、陡坡阻隔,能够将杆塔构件、砂石辅料、施工线缆直接精准吊运至山顶作业面,省去多级人工倒运、临时运输便道修建、现场吊装设施搭设等中间工序。

新技术、新工艺的落地应用,实现多重效益同步提升。一方面有效缩减现场人力投入,减少大型机具辗转调度产生的损耗;另一方面大幅加快物料就位速度,从源头规避山区人员负重跋涉、山地高空作业带来的安全隐患。项目团队严守安全生产规范与工程质量标准,依托智能化运输模式压缩施工工期,为整条10kV供电线路按期建成筑牢基础。

下一步,水电九局项目部将持续优化无人机吊运作业流程,不断总结高原深山电力工程智能化施工经验,持续推进数字化、机械化装备在高寒山区水电配套工程落地应用,以科技创新赋能金沙江上游清洁能源基地建设。
