福建古田溪混合式抽水蓄能电站主副厂房顶层开挖完成

发布日期: 2025- 12- 18    信息来源: 广东工程公司   作者: 郑芷圆   摄影作者:夏超 字号:[ ]

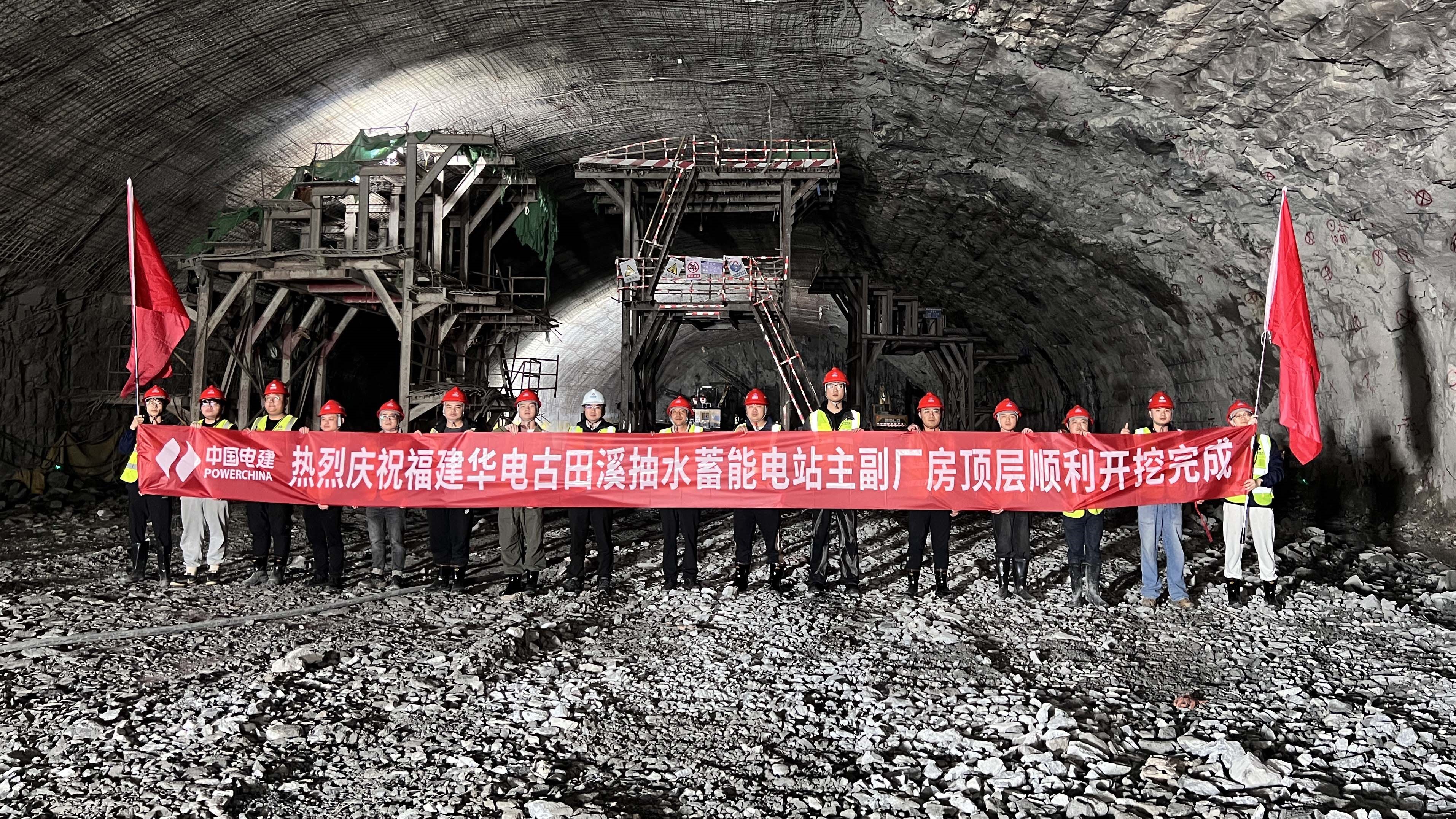

12月12日,水电九局承建的福建华电古田溪混合式抽水蓄能电站主副厂房顶层顺利开挖完成,为后续顶拱层支护、厂房下层开挖等工序的推进奠定坚实基础。

福建古田溪混合式抽水蓄能电站是国家《抽水蓄能中长期发展规划(2021-2035年)》“十四五”重点实施项目,也是福建省首个混合式抽水蓄能电站,装机容量25万千瓦,水电九局负责抽水蓄能电站地下厂房及尾水系统工程的建设任务。该抽水蓄能电站创新利用已有70多年历史的华电福建古田溪水电厂一级、二级水库为上、下库,在保留原有常规水电站功能的基础上叠加抽水蓄能功能,具有无移民安置、环境影响小、建设周期短、经济性和市场竞争力强等优势。

主副厂房是未来电站运行的“地下心脏”,坐落于电站输水系统尾部、古田溪右岸,整体呈“一”字形布局,由机组段及两侧的安装场、副厂房构成,建成后承担发电机组安装与核心调度功能。主副厂房规模宏大,长121.5米、宽25米、高58.5米,顶拱开挖跨度26.5米、拱顶高程245.49米,堪称隐藏在山体中的“超级工程”。主副厂房所处洞室上覆岩体厚度127-145米,围岩以III类为主,岩体大多较完整,局部完整性差,具备修建大型地下洞室的地质条件。

建设过程中,项目团队围绕“保生产、要质量、提效率”三大目标开展各项工作任务。在安全生产方面,项目团队常态化开展“安全日巡查、环保周检查”,确保安全生产各项措施得到有效执行。质量管理方面,项目团队加强试验检测,确保“应检尽检”,杜绝不合格材料进场。施工效率方面,项目团队加大各类资源投入力度,并针对现场地质条件优化施工方案。按照下一步工作计划,项目团队将积极推进顶拱层支护及厂房下层开挖,确保关键节点按期完成。

电站全面建成投用后,主要承担系统调峰、填谷、调频、调相及紧急事故备用等任务,预计年平均发电量2.5亿千瓦时,可节约标煤量7.56万吨,减少排放二氧化碳20.7万吨,对提高福建省电网安全稳定运行水平、促进当地新能源电力供应具有十分重要的意义。
