湖北大悟抽水蓄能电站下水库大坝混凝土浇筑告捷 |
|
|
|

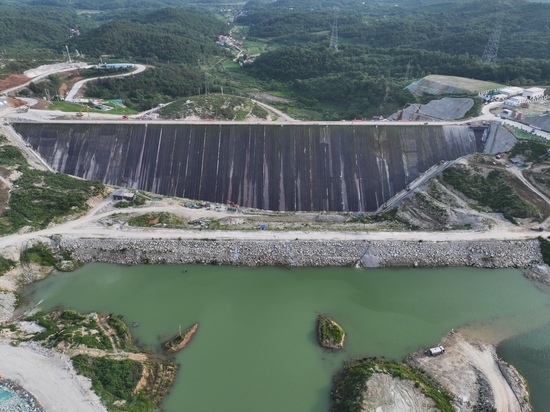

6月15日,湖北大悟抽水蓄能电站实现重大工程节点,下水库大坝混凝土面板全部按期浇筑完成,为实现今年项目下水库蓄水目标夯实基础。 此次面板浇筑工程历时76天,完成33块面板施工,浇筑混凝土超8500立方米。自4月2日启动首块面板浇筑,项目团队持续优化施工组织,确定关键技术参数,选用成熟工艺。针对大坝迎水面高达35.5°的陡坡段施工难题,成功应用无轨滑模工艺。同时,强化技术交底与专项培训,对混凝土入仓温度、振捣密实度、养护等关键质量指标实施精细化管控,保障面板施工优质高效推进。 截至目前,项目团队正全力推进下水库闸门井安装及泄洪放空洞衬砌等后续关键施工任务,向着蓄水验收节点全力冲刺。湖北大悟抽水蓄能电站作为国家能源局“十四五”重点实施项目、湖北省级重点项目,建成后将有力保障区域电网安全稳定运行,推动能源绿色转型。 |
